La conception et la planification
Pour mener à bien les opérations, nous avons pris une image 3D de notre terrain et la modélisation en 3D du bâtiment BILP.
Les étapes du terrassement

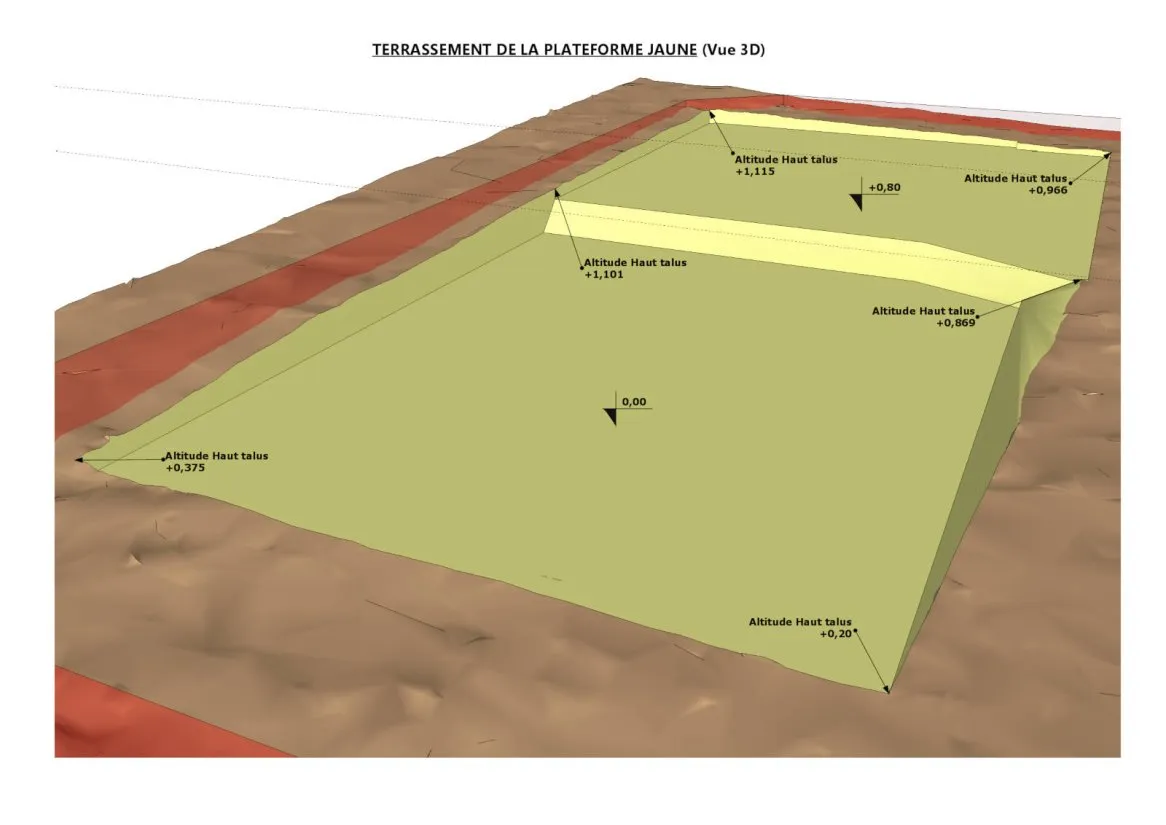

ETAPE 1 : La plateforme jaune (terrain fini)
ETAPE 2 : La plateforme verte

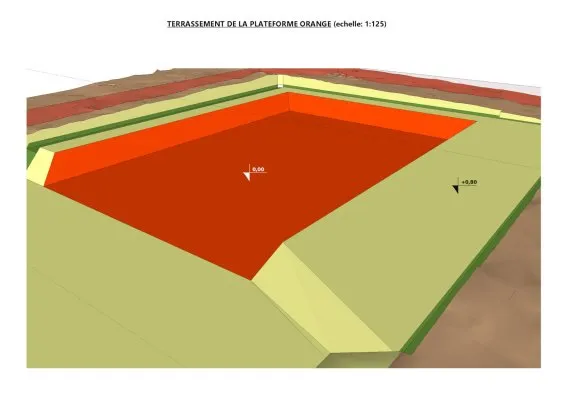

ETAPE 3 : La plateforme orange (le vide sanitaire)
Nous avons deux niveaux de plancher sur le projet Maison BILP. Au début, nous avons conçu un bâtiment avec des vides sanitaires non visitables. Par la suite, nous avons changé d’idée et le vide sanitaire sur la partie haute du bâtiment sera visitable. En effet, ce vide sanitaire nous sera utile pour ranger des matériels ou autre car la Maison BILP est conçue pour être un bâtiment à usage polyvalent.
ETAPE 4 : La plateforme bleue (niveau du fond des têtes de pieux)
La structure des fondations de la Maison BILP est composée de pieux sur lesquelles vont venir s’appuyer des têtes de pieux (les semelles) qui vont soutenir les longrines.
Nous avons conçu cette plateforme pour éviter que les gonflements et les dégonflements du sol argileux de notre terrain mettent les longrines sous pression. Les fonds des têtes de pieux seront au même niveau que cette plateforme.

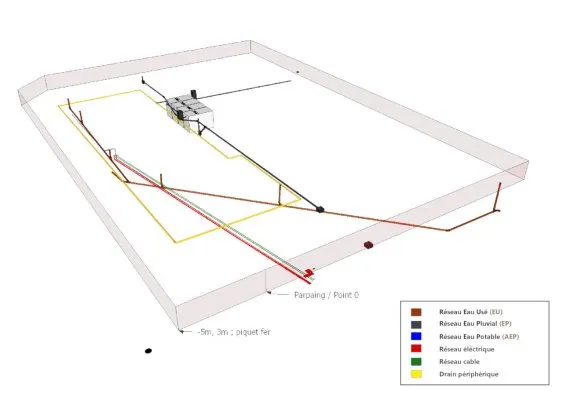

ETAPE 5 : Les tranchées pour les réseaux d’évacuation
Ce sont les résultats de l’article concernant les voiries et réseaux divers.
NOTA : ces réseaux ont été placés à leurs emplacements exacts et avec les pentes adéquates.
Nous avons exporté la modélisation 3D des VRD dans notre planning de terrassement et nous les avons mis à leurs emplacements exacts (nos points de repère étaient les emplacements des prises EU et EP). Ensuite, nous avons relevé l’altitude de chaque point où il y a les changements de direction des réseaux. Ces cotes -10 cm (épaisseur du lit de sable) correspondent au fond des fouilles. Avec ces cotes, nous avons pu faire la simulation sur notre logiciel.
Les volumes en rouge sont les déblais et ceux en vert les remblais. Sur le chantier de la Maison BILP, il est prévu qu’une partie des déblais va être réutilisée sur la partie du terrain non bâti.

Concernant le déblais, chaque volume correspond à une plateforme : soit 155 m3 pour la partie en jaune, 57 m3 pour celle en vert, 91 m3 pour l’orange et 91 m3 pour la partie en bleue.
