Avant de commencer à réaliser les étapes pour la mise en place, vous devez vous assurer de bien vous procurer tous les outils et matériaux nécessaires.
La mise en place des toilettes débute dès l’implantation des voiries et réseaux divers, car c’est à cette phase du chantier que les réservations et les attentes pour l’arrivée et l’évacuation des eaux sont réalisées.
Rassemblez les outils spécifiques illustrés dans l’image ci-contre pour le montage de notre WC suspendu, ainsi que les équipements de protection individuelle nécessaires pour garantir votre sécurité.
La pose du WC suspendu est réalisée en trois étapes :
Mise en place du support du WC et de la structure du mur

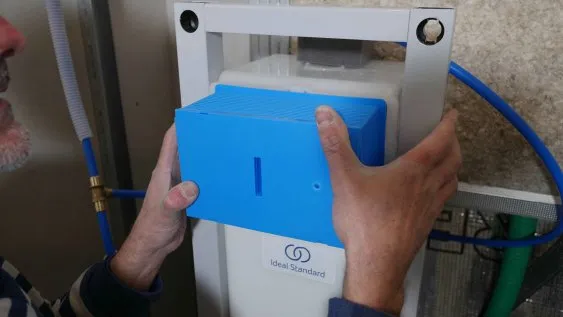

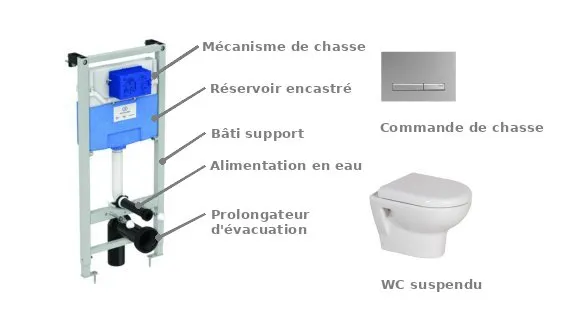

La première étape consiste à installer le support du WC suspendu, qui est essentiel pour la solidité de l’ensemble. Le châssis métallique, qui soutient le WC, doit être fixé à la fois au sol et au mur. Pour ce chantier, il y a deux niveaux de plancher, et il se trouve que les points de fixation sur le mur sont situés au niveau du plancher supérieur. C’est à cet endroit que nous allons fixer le support.
Pour poser les fourrures de placo sur une dalle en béton, commencez par marquer l’emplacement des rails horizontaux en veillant aux aligner et aux niveler. Percez des trous dans la dalle pour fixer les rails avec des vis adaptées au béton. Ensuite, insérez les montants verticaux dans les rails, en les espaçant de 40 à 60 cm. Vérifiez que l’ensemble est bien aligné et fixé.

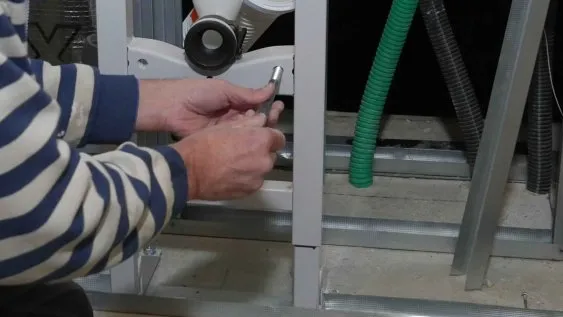

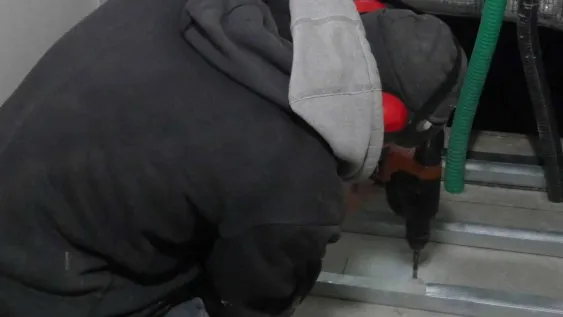

Avec une perceuse, percez des trous dans le sol et le mur (contre le plancher supérieur dans notre cas). Assurez-vous de choisir des chevilles et des vis adaptées au type de mur (brique, béton, etc.). Le châssis doit être solidement ancré.
Avant de fixer définitivement le châssis, mesurez la hauteur à laquelle vous souhaitez installer ton WC. En général, la hauteur du siège doit être d’environ 40 à 45 cm du sol pour un confort optimal. Ensuit, vérifiez son alignement verticale et enfin fixez-le.
Voici une vidéo sur la réalisation de cette étape :
Raccordement à l’évacuation et à l’arrivée d’eau

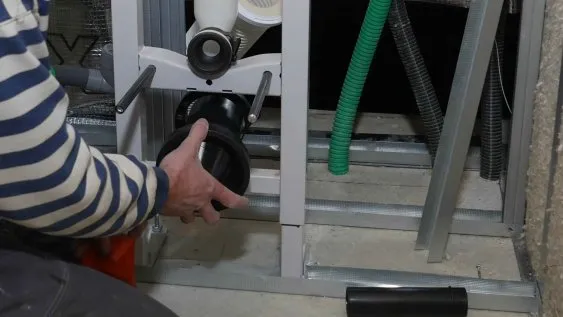

Pour préparer l’attente du raccordement à l’évacuation des eaux, nous avons d’abord réglé sa hauteur afin qu’elle soit bien positionnée. Ensuite, nous avons effectué une finition en enlevant les bavures pour faciliter l’emboîtement du raccord en PVC à 45°. Enfin, nous avons posé ce raccord en le fixant solidement à l’aide de colle, garantissant ainsi une connexion étanche et durable.
Pour raccorder l’attente d’évacuation avec la cuvette, nous avons utilisé un siphon accordéon. Ce type de raccord flexible offre l’avantage de s’adapter facilement à la position de la cuvette, même en cas de légers écarts. Son installation est simple : il suffit de l’emboîter dans le raccord en PVC à 45° tout en veillant à assurer une bonne étanchéité.
Nous avons ajouté une manchette de raccordement entre la sortie de la cuvette et le siphon accordéon. Cette pièce permet de garantir une liaison solide et sans fuite entre les éléments. Une fois bien mélangée, elle assure un écoulement optimal des eaux usées, tout en limitant les risques de mauvaises odeurs.

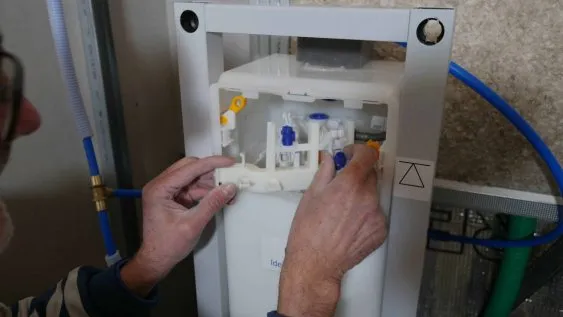

Pour raccorder le réservoir encastré et la douchette, nous avons d’abord fermé l’arrivée d’eau afin de travailler en toute sécurité. Ensuite, nous avons mesuré et ajusté la longueur du tuyau PER en fonction de la distance entre la source d’eau et le réservoir. Pour assurer une distribution efficace, nous avons utilisé un raccord en T permettant de diviser l’arrivée d’eau en deux circuits distincts : l’un destiné à l’alimentation du réservoir encastré et l’autre à la douchette hygiénique. Afin d’assurer un raccordement fiable et étanche, nous avons glissé une bague de serrage sur le tuyau avant de l’assembleur au raccord en T à l’aide d’une pince à glissement, garantissant ainsi une fixation solide et durable. Enfin, nous avons vérifié la bonne fixation des connexions avant de rouvrir l’arrivée d’eau et tester l’ensemble du système pour s’assurer de l’absence de fuite et du bon fonctionnement de chaque élément.
Voici une vidéo sur la réalisation de cette étape :
La fixation du WC suspendu
Dans cette dernière étape, nous finalisons l’installation de notre WC suspendu avec la pose de la cuvette, des abattants ainsi que de la commande de chasse.

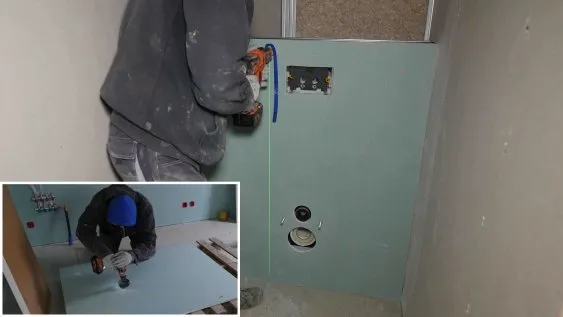

Pour la mise en place du doublement du mur, nous avons découpé et fixé des plaques de plâtre hydrofuges, spécialement conçues pour résister à l’humidité des pièces d’eau. Avant la pose, nous avons soigneusement repéré et mesuré les emplacements des différents éléments à intégrer, comme la commande de chasse, la sortie d’évacuation et l’arrivée d’eau, ainsi que les tiges de fixation de la cuvette. À l’aide d’une scie cloche et d’une scie sauteuse, nous avons réalisé les réservations.
Une fois les plaques fondues et vissées en place, nous avons appliqué un enduit sur les joints et autour des réservations pour obtenir une surface lisse et uniforme, prête à recevoir la peinture.

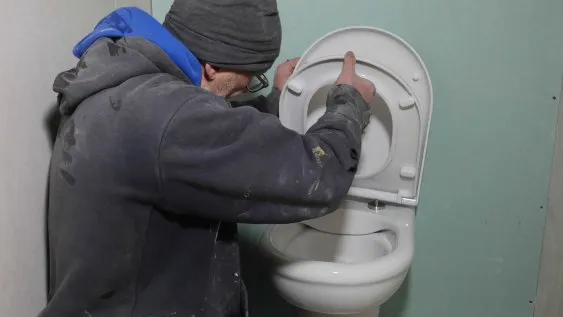

Pour poser la cuvette suspendue, commencez par la positionner sur le châssis métallique en vous assurant qu’elle est bien alignée avec le raccordement d’évacuation et l’arrivée d’eau. Puis, fixez ensuite la cuvette au châssis à l’aide de vis spéciale, en veillant à la stabilisation sans trop forcer pour éviter d’endommager le matériel. Ensuite, appliquez u joint en silicone sur le pourtour de la cuvette. En fin, placez l’abattant sur la cuvette et mettez en place la commande de chasse.
Voici une vidéo sur la réalisation de cette étape :
